03.01.2011 | Beginn mit der Isolierung des Fußbodens für die Fußbodenheizung |
05.01.2011 | Die Heizungsbauer müssen wieder mit ihrer Arbeit unterbrechen, und warten bis die Fenster und die Vormauerungen eingebaut sind
|
06.01.2011 | Wir fahren zum Fensterbauer um unsere Hautüre auszusuchen, damit sie gleich nach dem Estrich eingebaut werden kann.
|
10.-14.01.2011 | Die Vormauerungen in den 6 Bäder/WC sollen gemacht werden
|

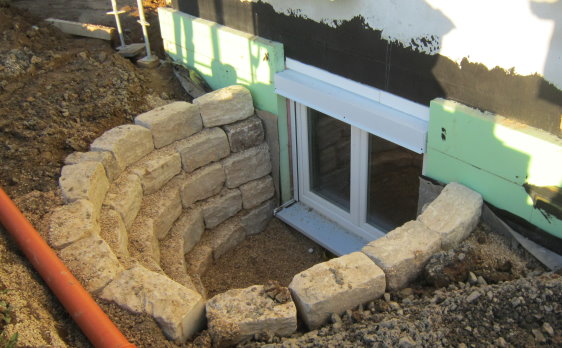

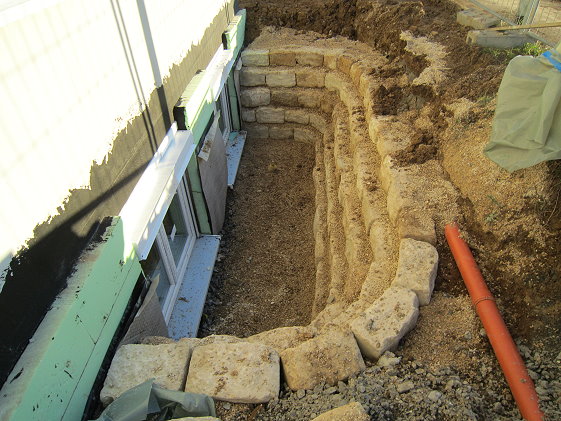

12.-14.01.2011 | Herr Eisele hat termingerecht wie immer, unsere Lichthöfe gemacht, die Arbeitsräume verfüllt und die Zisterne angeschlossen.
|

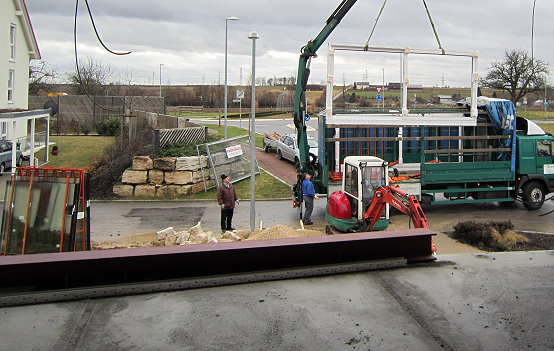

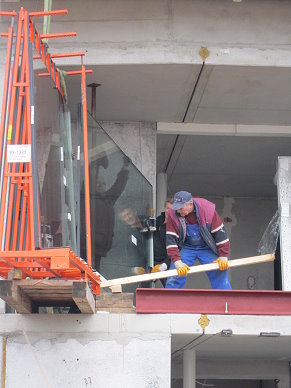

14.01.2011 | Die Balkon/Terrassen-Schiebetüren geliefert und eingebaut. Wir hätten nicht geglaubt, dass das so ein Aufwand ist !
|

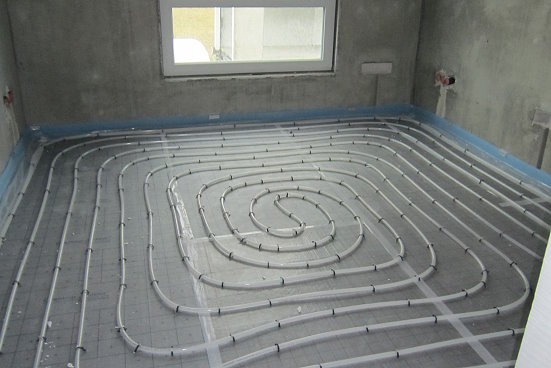

17.-20.01.2011 | Fertigstellung der Fußbodenheizung
|
20.01.2011 | Der Estrich
wurde verlegt. (Wieder 1 Monat Verspätung!)
|

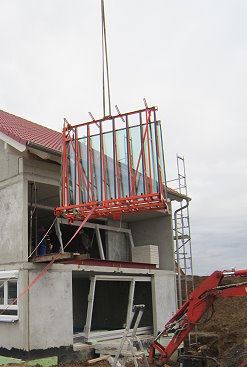

31.01.2011 | Ortstermin mit Firma Frischhut (Herr Frischhut, Leiter Innenausbau Herr Ladenburger, Leiter Rohbau Herr Rust, Statiker Herr Trost, unser Sachverständiger Herr Ulmer und wir) Es wurde übereinstimmend beschlossen, dass der große Träger auf dem Balkon in Verbindung mit einem Sockel von 28 cm an der Balkonschiebetür und einer Stufe von 28 cm nicht akzeptabel ist. Der 25 cm hohe Träger und die Schiebetür werden wieder ausgebaut. Der Träger wird durch einen Träger von 12 cm Höhe ersetzt und im EG kommt dafür eine 15 cm Stütze rein. Es wird eine neue Schiebetüre mit einem Sockel von 15 cm angefertigt und die Stufe wird entsprechend 15 cm sein (normale Höhe wegen der Isolierung des darunterliegenden Wohnraums).
|
31.01.2011 | Endlich waren die Aussentemperaturen entsprechend dass die Erde vom Nachbargrundstück abgefahren werden konnte. |
